Beheerwerken – werkdagen
Verslag werkdag Hoge Beemortel 8-4-2023.
Aanwezigen: 10 werkers.
Uitgevoerde werken:
-Herstellen raster ingang dennenlaan boomzitbank.
-Herstellen varkenspad, draagstructuur en loopplank.
-Nieuwe poortbareel ingang Bosmans.
-Vernieuwen barelen ingang apo en bosmans noord.
Nog te doen:
-Vernieuwen dek brug melkwei.
-Verder opruimen stormschade gans gebied.
-Verder ruimen gracht melkwei stroomop tot noordoost hoek.
-Herstellen dam krekelbeek aan terugslagklep apo.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Opgerolde draad achter nieka afvoeren.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 10 mei 2023, 9 uur Grote Vijver van Klein Boom.
GrAlbert
Verslag werkdag KB 4-3-2023.
Aanwezigen: 5 werkers.
Uitgevoerde werken:
-Vellen, verzagen, klieven en afvoer canada.
-Ruimen gracht, afvoer steenpuin.
-Nogmaals NatuurpuntDePutterblok terug op sokkel geplaatst.
-Ruimen zwerfvuil.
Nog te doen:
-Verder ophopen ruigtemaaisel wei A69/E
-wandelpad bewegwijzeren.
-Paaltjes zetten naast grachtoverzetten.
-Verder vrijmaken en ruimen grachten.
-Afzagen canada bomen rond vijver en langs driehoek Hans.
-Vellen, verzagen, klieven en afvoer canada.
Volgende werkdag: zaterdag 8 april 2023, 9uur Hoge Beemortel .
GrAlbert

Verslag werkdag PEULTENBOSSEN 4-2-2023
Aanwezigen: 7 werkers
Uitgevoerde werken:
-Vrijzagen toegangsweg naar wei zuidoost.
-Demonteren ijzerprofielen in stortbos= herbruik voor bruggen KB.
-Brandhout zagen, klieven, opladen remork.
-Zwerfvuil plastic buizen en glas verwijderen eikenbos noord.
-Sluikstort tuinbouwplastic verwijderen, afvoer naar parking.
-Infobord recht zetten.
-zwerfvuil ruimen parking.
Nog te doen:
-Fatsoeneren gebiedsbord Piloot LV.
-Verwijderen exoten, amerikaanse vogelkers.
-Vernieuwen en bijplaatsen bareel.
Volgende werkdag: zaterdag 4 maart 2023, 9h Krankebossen.
GrAlbert


Verslag werkdag PEULISBOSSEN 7-1-2023.
Aanwezigen: 6 werkers, waarvan 1 metaaldetectoriste
Uitgevoerde werken:
-Plaatsen gebiedsbord.
-Vrijzagen omgevallen boom boven brug ingang.
-Vrijzagen over wandelpad zuid gevallen 2 bomen.
-Antislipdraad op brug noord wandelpad.
Nog te doen:
-verder wegzagen amerikaanse eik.
-Wegzagen bomenrij en overhangende takken perceelgrens kant pieperstraat.
Volgende werkdag: 4-2-2023, 9h Peultenbossen.
GrAlbert


Verslag werkdag KB 10-12-2022.
Aanwezigen: 7 werkers, waarvan 2 bezoekers-efkes medewerkers.
Uitgevoerde werken:
-Vrijmaken, zagen, rambomaaien gabarit verbindingsweg met Beerzelbroek.
-Rondleiding Mil en Bruno
-Nogmaals NatuurpuntDePutterblok terug op sokkel geplaatst.
-Ruimen zwerfvuil.
Nog te doen:
-Verder ophopen ruigtemaaisel wei A69/E
-wandelpad bewegwijzeren.
-Paaltjes zetten naast grachtoverzetten.
-Verder vrijmaken en ruimen grachten.
-Verwijderen exoten, amerikaanse vogelkers.
-Afzagen canada bomen rond vijver en langs driehoek Hans.
Volgende werkdag: zaterdag 7 januari 2023, 9uur Peulisbossen .
GrAlbert
Verslag werkdag Hoge Beemortel 5-11-2022.
Aanwezigen: 5 werkers.
Uitgevoerde werken:
-Verlengen overloopbuis poel melkwei.
-Palen slaan en aanvullen grond poel melkwei.
-Verlengen buis onder wandelpad doorsteek.
-Verplaatsen en vergroten draadpoort weg bos GW.
Nog te doen:
-Vernieuwen dek brug melkwei.
-Verder opruimen stormschade gans gebied.
-Verder afwerken nieuwe bareel ingang apo.
-Afwerken afsluiting wei bosmans noordoost.
-Verder ruimen gracht melkwei stroomop tot noordoost hoek.
-Herstellen dam krekelbeek aan terugslagklep apo.
-Doorgang over verbindingsbeek naar Puttegrond onderbreken.
-Gepaste kettingen aan barelen plaatsen.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Opgerolde draad achter nieka afvoeren.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 10 december 2022, 9 uur Krankebossen.
GrAlbert


Verslag werkdag GVKB 8-10-2022.
Aanwezigen: 7 werkers.
Uitgevoerde werken:
-Vlot zuid weghalen, demonteren voor afvoer.
-Verbreden gabarit wandelpad rondom.
-Kijkhut, vrijmaken zicht naar vijver.
-Maaien japanse duizendknoop.
-Afzagen takken over wandelpad, gat in draadomheining dichten.
-Opruimen zwerfvuil.
Nog te doen:
-Schilderen voorkant kijkhut.
-Opstap kijkhut verbeteren.
-Info watervogels gebied in kijkhut aanbrengen.
-Antitankkanaal herstellen, ruimen.
-Leunigen plaatsen aan trap brugdek?
-Antislipdraad op traptreden aanbrengen?
Volgende werkdag: zaterdag 5 november 2022, 9h Hoge Beemortel.
GrAlbert


Verslag werkdag Hoge Beemortel 10-9-2022.
Aanwezigen: 4 werkers.
Uitgevoerde werken:
-Verzagen, klieven brandhout aan varkenspad.
-Afvoeren brandhout nr WS.
Nog te doen:
-Vernieuwen dek brug melkwei.
-Verder opruimen stormschade gans gebied.
-Verder afwerken nieuwe bareel ingang apo.
-Afwerken afsluiting wei bosmans noordoost.
-Verder ruimen gracht melkwei stroomop tot noordoost hoek.
-Herstellen dam krekelbeek aan terugslagklep apo.
-Doorgang over verbindingsbeek naar Puttegrond onderbreken.
-Gepaste kettingen aan barelen plaatsen.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Opgerolde draad achter nieka afvoeren.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 8-10-2022, 9 uur Grote Vijver van Klein Boom.
GrAlbert
l
Verslag werkdag KB 6-8-2022.
Aanwezigen: 5 werkers.
Uitgevoerde werken:
-NatuurpuntDePutterblok uit vijver gevist en terug op sokkel geplaatst.
-Afzagen en brandhout maken 1 populier voor poel, afvoeren WM.
-Vrijmaken, zagen gabarit aanloop-toegangsweg.
-Ruimen zwerfvuil.
Nog te doen:
-Afbreken prikkeldraad wei Jef noord.
-Verder ophopen ruigtemaaisel wei A69/E
-wandelpad bewegwijzeren.
-Paaltjes zetten naast grachtoverzetten.
-Verder vrijmaken en ruimen grachten.
-Verwijderen exoten, amerikaanse vogelkers.
-Afzagen canada bomen rond vijver en langs driehoek Hans.
Volgende werkdag: zaterdag 10 september 2022, 9h .
GrAlbert
Verslag werkdag HB 2-7-2022.
Aanwezigen: 6 werkers.
Uitgevoerde werken:
-Vernieuwen plinten brug noord voor hakselhout.
-Overloopbuis met klep poel melkwei naar gracht.
-Maaien wei dennenlaan zuid en vrijmaken draad rondom.
-5 weipalen vernieuwen en draad vrijmaken.
Nog te doen:
-Verder opruimen stormschade gans gebied.
-Verder afwerken nieuwe bareel ingang apo.
-Afwerken afsluiting wei bosmans noordoost.
-Verder ruimen gracht melkwei stroomop tot noordoost hoek.
-Brug melkwei herstellen + hakselhout.
-Herstellen dam krekelbeek aan terugslagklep apo.
-Doorgang over verbindingsbeek naar Puttegrond onderbreken.
-Gepaste kettingen aan barelen plaatsen.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Opgerolde draad achter nieka afvoeren.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 6-8-2022, 9 uur Krankebossen.
GrAlbert

Verslag werkdag HB 4-6-2022.
Aanwezigen: 4 werkers.
Uitgevoerde werken:
-Verzagen, klieven en afvoeren brandhout aan varkenspad.
Nog te doen:
-Verder opruimen stormschade gans gebied.
-Verder afwerken nieuwe bareel ingang apo.
-Afwerken afsluiting wei bosmans noordoost.
-Verder ruimen gracht melkwei stroomop tot noordoost hoek.
-Brug melkwei herstellen + hakselhout.
-Herstellen dam krekelbeek aan terugslagklep apo.
-Doorgang over verbindingsbeek naar Puttegrond onderbreken.
-Gepaste kettingen aan barelen plaatsen.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Opgerolde draad achter nieka afvoeren.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 2-7-2022, 9 uur Hoge Beemortel.
GrAlbert
Verslag werkdag GVKB 7-5-2022.
Aanwezigen: 6 werkers.
Uitgevoerde werken:
-Vrijzagen en Rambomaaien volledig wandelpad rondom.
-Afzagen scheefhangende den met wortels onder brug zuidwest.
-Herstellen trap naar dam noord.
-Herstellen leuning captatieplaats noordwest.
-Maaien japanse duizendknoop.
-Opruimen zwerfvuil.
-Motorolie halen en bijvullen turbodiesel injectiemotor.
Nog te doen:
-Verder opruimen stormschade.
-Schilderen voorkant kijkhut.
-Opstap kijkhut verbeteren.
-Info watervogels gebied in kijkhut aanbrengen.
-Antitankkanaal herstellen, ruimen.
-Leunigen plaatsen aan trap brugdek?
-Antislipdraad op traptreden aanbrengen?
Namiddag: IDS,AR: Rambomaaien volledig wandelpad Peulisbossen en Hoge Beemortel.
Volgende werkdag: zaterdag 4 juni 2022, 9h Hoge Beemortel.
GrAlbert

Verslag werkdag HB 9-4-2022.
Aanwezigen: 8 werkers.
Uitgevoerde werken:
-Herstellen van varkensvlonderpad.
-Verzagen en afvoeren brandhout bos Dennenlaan-Puttegrond.
-Takken uit wei Bosmans.
-Opruimen takken uit melkwei, over krekelbeek naar bos CV.
-+ namiddag: antislipdraad op brugdek.
-Vernieuwen 3 dwarsliggers en palen onder varkenspad.
Nog te doen:
-Verder opruimen stormschade gans gebied.
-Verder afwerken nieuwe bareel ingang apo.
-Afwerken afsluiten wei bosmans noordoost.
-Verder ruimen gracht melkwei stroomop tot noordoost hoek.
-Wanden en poort loods maken.
-Brug melkwei herstellen + hakselhout.
-Herstellen dam krekelbeek aan terugslagklep apo.
-Doorgang over verbindingsbeek naar Puttegrond onderbreken.
-Gepaste kettingen aan barelen plaatsen.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Opgerolde draad achter nieka afvoeren.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 7-5-2022, 9 uur Grote Vijver van Klein Boom.
GrAlbert


Verslag werkdag HB 5-3-2022.
Aanwezigen: 8 werkers.
Uitgevoerde werken:
-Afbreken deel van varkensvlonderpad voor herstelling.
-Vervangen 6 palen van raster en herstel 1 hoekpaal.
-Herstel gebroken weidraden.
-Vrijzagen raster bos bosmans naast krekelbeek.
-Vrijmaken wandelpaden, ophopen takken.
-Zware takken op krekelbeekdam leggen.
Nog te doen:
-Verder opruimen stormschade gans gebied.
-Verder afwerken nieuwe bareel ingang apo.
-Afwerken afsluiten wei bosmans noordoost.
-Verder ruimen gracht melkwei stroomop tot noordoost hoek.
-Wanden en poort loods maken.
-Brug melkwei herstellen + hakselhout.
-Herstellen varkenspad + nieuwe konijnendraad op loopvlak voorzien.
-Herstellen dam krekelbeek aan terugslagklep apo.
-Doorgang over verbindingsbeek naar Puttegrond onderbreken.
-Gepaste kettingen aan barelen plaatsen.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Opgerolde draad achter nieka afvoeren.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 9-4-2022, 9 uur Hoge Beemortel.
GrAlbert

Verslag werkdag EXTRA, Stormschade HB 26-2-2022
Aanwezigen voormiddag: 6 werkers
Aanwezigen namiddag: 3 werkers
Uitgevoerde werken:
-Wegzagen in Krekelbeek gevallen bomen bos Bosmans.
-Wegzagen in Krekel beek gevallen bomen bos Dennenlaan-gemeentegrond.
-Opruimen zwerfvuil.
-Vrijzagen wandelpad aan batterij bos Dennenlaan.
Nog te doen:
-Verder opruimen stormschade hele gebied.
-Opruimen zwerfvuil.
GrAlbert

Verslag werkdag PLTB 5-2-2022
Aanwezigen: 6 werkers
Uitgevoerde werken:
-Wegzagen overhangende takken bosrand oost perceel D301 en D302.
-Zwerfvuil verwijderen eikenbos noord D323.
-Maaien toegangsweg ingang draadpoort eikenbos noord D323
-Sluikstort tuinbouwplastic opruimen D302.
-Uitdunnen moeraseikbos.
Nog te doen:
-Fatsoeneren gebiedsbord Piloot LV.
-Verwijderen exoten, amerikaanse vogelkers.
-Wandelweg oost verbeteren ondergrond.
-Verwijderen zwerfvuil, vooral buizen en landbouwplastic.
Volgende werkdag: zaterdag 5 maart 2022, 9h Krankebossen.
GrAlbert






Verslag werkdag KB 4-12-2021.
Aanwezigen: 6 werkers, waarvan 1 half time aan 50%.
Uitgevoerde werken:
-Afbreken prikkeldraad wei Jef, west en deel noord.
-Dichtmaken ongewenste doorgang van, naar plantenkwekerij.
-Ruimen gracht noord achter vijver.
-Planten 25 struiken …doorn.
-Afzagen overhangende boom wei Hans.
-Vrijmaken, zagen wandelpad.
-Ruimen zwerfvuil.
-NatuurpuntDePutterblok uit vijver gevist en terug op sokkel geplaatst.
Nog te doen:
-Verder ophopen ruigtemaaisel wei A69/E
-wandelpad bewegwijzeren.
-Paaltjes zetten naast grachtoverzetten.
-Verder vrijmaken en ruimen grachten.
-Verwijderen exoten, amerikaanse vogelkers.
-Afzagen canada bomen rond vijver en langs driehoek Hans.
Volgende werkdag: zaterdag 8 januari 2022, 9h Peulisbossen.
GrAlbert

Verslag werkdag HB 6-11-2021.
Aanwezigen: 7 werkers.
Uitgevoerde werken:
-Nieuwe bareel plaatsen ingang apo, demonteren oude bareel.
-Ruimen gracht melkwei vanaf brug noord tot poel.
-Ruimen 3m voor en na terugslagklep gracht bos dennenlaan.
-Maaien pitrus melkwei.
-Herstellen en verlengen afsluiting wei bosmans noordoost.
-Verwijderen amerikaanse vogelkers in dennenbos bos apo naast saffraanbergen 2,5.
Nog te doen:
-Verder afwerken nieuwe bareel ingang apo.
-Afwerken afsluiting wei bosmans noordoost.
-Verder ruimen gracht melkwei stroomop tot noordoost hoek.
-Wanden en poort loods maken.
-Brug melkwei herstellen + hakselhout.
-Herstellen varkenspad + nieuwe konijnendraad op loopvlak voorzien.
-Herstellen dam krekelbeek aan terugslagklep apo.
-Doorgang over verbindingsbeek naar Puttegrond onderbreken.
-Gepaste kettingen aan barelen plaatsen.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Opgerolde draad achter nieka afvoeren.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 4-12-2021, 9 uur Krankebossen.
GrAlbert
Verslag werkdag GVKB 7-10-2021.
Aanwezigen: 5 werkers.
Uitgevoerde werken:
-Rambomaaien en vrijzagen volledig wandelpad rondom.
-Verwijderen riet en struiken voor kijkhut voor zicht over vijver.
-Maaien japanse duizendknoop.
-Opruimen zwerfvuil.
Nog te doen:
-Schilderen voorkant kijkhut.
-Nog 1 bevestigingspunt maken aan reling pompplaats Verelst.
-Opstap kijkhut verbeteren.
-Info watervogels gebied in kijkhut aanbrengen.
-Antitankkanaal herstellen, ruimen.
-Leunigen plaatsen aan trap brugdek?
-Antislipdraad op traptreden aanbrengen?
Volgende werkdag: zaterdag 6 november 2021, 9h Hoge Beemortel.
GrAlbert

Verslag werkdag KB 11-9-2021.
Aanwezigen: 8 werkers.
Uitgevoerde werken:
-Ruggen, afvoeren en ophopen ruigtemaaisel wei A69/E.
-Bosmaaien en ruimen rond bornput wei Jef.
Nog te doen:
-Verder afvoeren ruigtemaaisel wei A69/E
-zwerfvuil verwijderen.
-wandelpad bewegwijzeren.
-Paaltjes zetten naast grachtoverzetten.
-Verder vrijmaken en ruimen grachten.
-Verwijderen exoten, amerikaanse vogelkers.
-Afzagen canada bomen rond vijver en langs driehoek Hans.
Volgende werkdag: zaterdag 9 oktober 2021, 9h Grote Vijver van Klein Boom.
GrAlbert

Verslag werkdag PLTB 7-8-2021.
Aanwezigen: 5 werkers
Uitgevoerde werken:
-Maaien parking + geul voor afwatering.
-Vrijmaken gabarit wandelpad volledig rondom.
-Zwerfvuil verwijderen.
-Pauze met drankje en cake van buurvrouw Mieke.
-Herstellen zitbank z-o.
Nog te doen:
-Verwijderen exoten, amerikaanse vogelkers.
-Wandelweg oost verbeteren ondergrond.
Volgende werkdag: zaterdag ..september , 9h …..
GrAlbert

Verslag werkdag HB 10-7-2021.
Aanwezigen: 6 werkers.
Uitgevoerde werken:

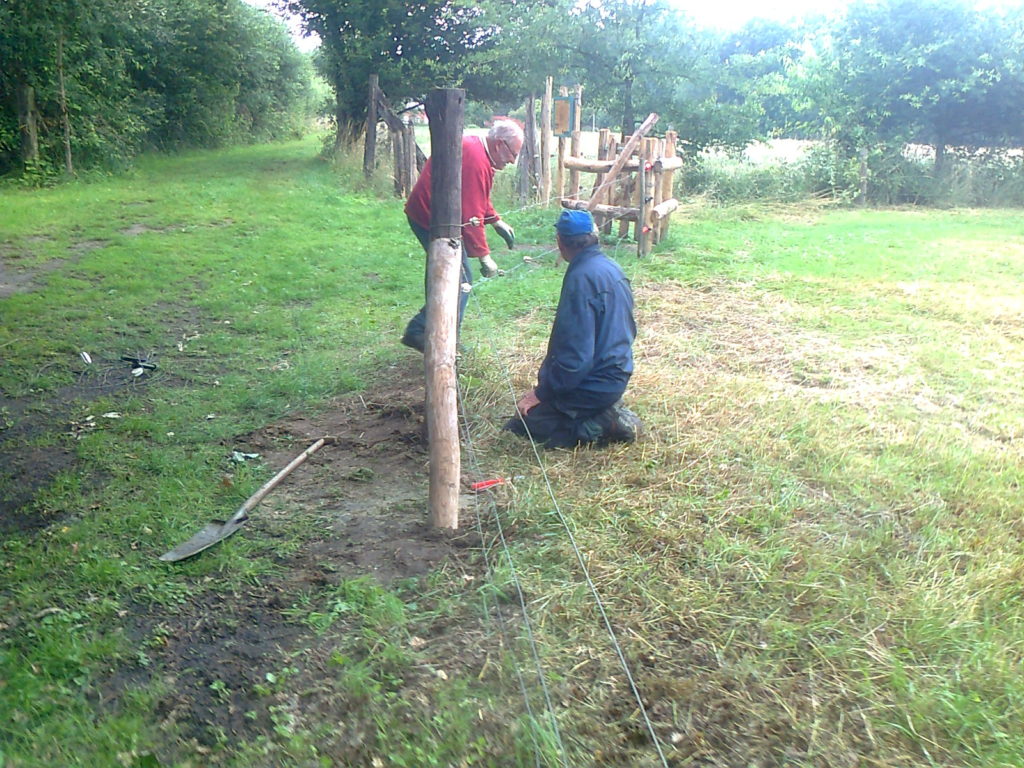

-5 palen zetten raster bos dennenlaan oost .
-Omgevallen boom van wandelpad zagen bos dennenlaan oost.
-vrijzetten en maaien onder raster wei dennenlaan.
-Rambomaaien wandelpad wei en bos dennenlaan.
-Rambomaaien vanaf brug zuid langs krekelbeek en verbindingsbeek naar loods.
-Rambomaaien evenementenplein, langs houtwal en gele weg.
-Opruimen op wandelpad omgevallen bomen aan vlechtbrug.
-Verzagen en ophopen takken omgewaaide boskers evenementenplein.
Nog te doen:
-Wanden en poort loods maken.
-Brug melkwei herstellen + hakselhout.
-Herstellen varkenspad + nieuwe konijnendraad op loopvlak voorzien.
-Herstellen dam krekelbeek aan terugslagklep apo.
-Doorgang over verbindingsbeek naar Puttegrond onderbreken.
-Gepaste kettingen aan barelen plaatsen.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Opgerolde draad achter nieka afvoeren.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 7-8-2021, 9 uur Peultenbossen.
GrAlbert
Verslag werkdag HB 5-6-2021.
Aanwezigen: 5 werkers, waarvan 2 deeltijdsen wegens wateroverlast.
Uitgevoerde werken:
-weipalen naar locatie te vervangen palen brengen.
-vervangen hoekpaal en 5 weipalen langs gele weg.
Nog te doen:
-Wanden en poort loods maken.
-Brug melkwei herstellen + hakselhout.
-Herstellen varkenspad.
-nieuwe konijnendraad op loopvlak varkenspad voorzien.
-Herstellen dam krekelbeek aan terugslagklep apo.
-Doorgang over verbindingsbeek naar Puttegrond onderbreken.
-Gepaste kettingen aan barelen plaatsen.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Opgerolde draad achter nieka afvoeren.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 10-7-2021, 9 uur Hoge Beemortel.
GrAlbert

Verslag werkdag HB 8-5-2021.
Aanwezigen: 5 dakwerkers
Uitgevoerde werken:
-Nieuwe dakplaten leggen op loods deel west wei Bosmans.
Nog te doen:
-Nokplaten op loods deel west leggen.
-Wanden en poort loods maken.
-Herstellen dam krekelbeek aan terugslagklep apo.
-Doorgang over verbindingsbeek naar Puttegrond onderbreken.
-Gepaste kettingen aan barelen plaatsen.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Opgerolde draad achter nieka afvoeren.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 5-6-2021, 9 uur Hoge Beemortel.
GrAlbert

Verslag werkdag HB 10 en 17-4-2021. (ondanks bericht verzetten werkdag 10-4 bij regenweer daagden toch 4 niet te houden regenwerkers op)
Aanwezigen: resp. 4 regenwerkers en 6 werkers
Uitgevoerde werken 10-4:
-Afbreken dak en afvoer glas naar H11, vervolgens op 13-4 naar containerpark.
-Herstel bestaande langsligger dak.
Uitgevoerde werken 17-4:
-Vervangen dakstructuur door nieuwe balken.
Nog te doen:
-Doorgang over verbindingsbeek naar Puttegrond onderbreken.
-Gepaste kettingen aan barelen plaatsen.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Opgerolde draad achter nieka afvoeren.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 8-5-2021, 9 uur Hoge Beemortel.
GrAlbert

Verslag werkdag KB 6-3-2021.
Aanwezigen: 7 werkers, coronaregime.
Uitgevoerde werken:

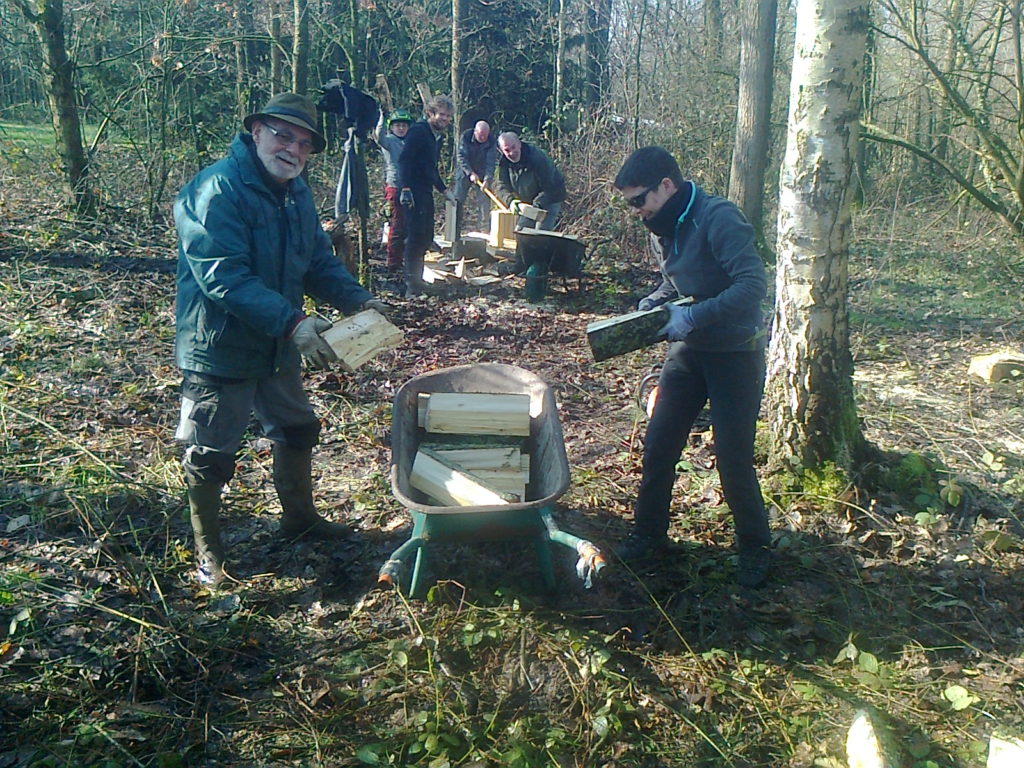

-Afzagen canada aan zuidkant grote poel, hout stapelen en takken ophopen.
-Plaatsen gebiedsbord ingang KB.
-Maken en plaatsen boomstamzitbank aan gebiedsbord.
-Afbreken palen en prikkeldraad wei Jef.
-Takken uit wei Hans.
Nog te doen:
-zwerfvuil verwijderen.
-wandelpad bewegwijzeren.
-Paaltjes zetten naast grachtoverzetten.
-Verder vrijmaken en ruimen grachten.
-Verwijderen exoten, amerikaanse vogelkers.
-Afzagen canada bomen rond vijver en langs driehoek Hans.
Volgende werkdag: zaterdag 10 april 2021, 9h Hoge Beemortel.
GrAlbert


Verslag werkdag PB 6-2-2021.
Aanwezigen: 5 werkers (4+1), (gebubbelde individuele acties volgens corona).
Uitgevoerde werken:
-Afbreken vervallen stal.
-Afvoeren diepvries en 6 m³ sloophout in 2 ritten naar containerpark.
-Afvoeren restafval naar H11 voor sorteren en drogen.
-Wegzagen en verwijderen struiken met wei noord thv stal.
Nog te doen:
-Egaliseren plaats afgebroken stal + draadafsluiting plaatsen.
-Afvoer restafval stal naar containerpark.
-Plaatsen gebiedsbord.
-verder wegzagen amerikaanse eik.
-Vrijzetten aangeplantte eiken.
-Wegzagen bomenrij en overhangende takken perceelgrens kant pieperstraat.
Volgende werkdag: 6-3-2021, 9h Krankebossen.
GrAlbert

Verslag werkdag PB 9-1-2021.
Aanwezigen: 6 (3+3) harde werkers ondanks koude en corona.
Uitgevoerde werken:
-Verwijderen en inpakken golfplaten van dak stal in bos kant Nora T.
-Plastic folie uitgraven uit weg naar poel.
-Wegzagen overhangende bomen hoofdweg.
-Vrijzagen wandelpad.
-Ontschorsen stam zitbanken.
-Wegzagen en verwijderen overhangende takken met wei noordkant.
-Goede babbbbbel door LV en IDS met eigenaar 98.
Nog te doen:
-Inpakken 8 langste golfplaten en alle platen afvoeren naar containerpark. 13 en 15-1
-Verder afbreken vervallen stal in ocmw bos kant Nora T.
-Plaatsen gebiedsbord.
-verder wegzagen amerikaanse eik.
-Vrijzetten aangeplantte eiken.
-Wegzagen bomenrij en overhangende takken perceelgrens kant pieperstraat.
Volgende werkdag: 6-2-2021, 9h Peultenbossen.
GrAlbert

Verslag werkdag KB 5-12-2020.
Aanwezigen: 7 werkers, waarvan 1 halftijds, allemaal tijdig present.
Uitgevoerde werken:
-Vrijzetten poel noord rondom, opschot bomen, bramen, grassen…
-Overhangende berk verwijderen uit wei Hans.
-Nieuwe brugleuningen aan infobord ingang met geleende eikenboom uit bos zuid.
-Knotten wilgen langs toegangsweg achteraan.
Nog te doen:
-Verder knotten wilgen langs toegangsweg.
-Paaltjes zetten naast grachtoverzetten.
-Verder vrijmaken en ruimen grachten.
-Verwijderen exoten, amerikaanse vogelkers.
-Afzagen canada bomen rond vijver en langs driehoek Hans.
Volgende werkdag: zaterdag 9 januari 2021, 9h Peulisbossen.
GrAlbert

Verslag werkdag HB 7-11-2020.
Aanwezigen: 8 werkers, individuele acties volgens corona, 3-3-2.
Uitgevoerde werken:

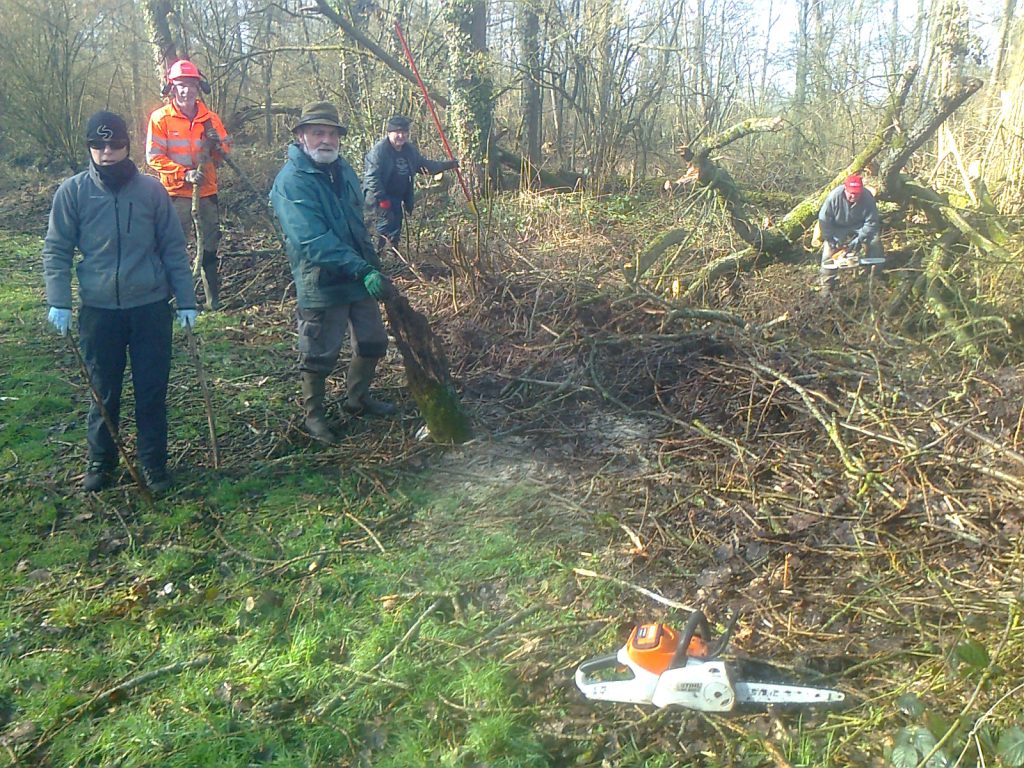

-Verlengen takkenwal tot aan loods.
-Verplaatsen hooiberg en verwijderen stronk loods.
-Wegzagen gevallen bomen en opruimen takken in wei Bosmans.
-Verlengen reling wei Bosmans noordwesthoek.
-Verwijderen weidraad vanaf varkenspad naar beek apo tot aan de klep.
-Wegzagen en ophopen bomen en struiken zuidkant poel melkwei en takken uit wei.
-Wegnemen oranjekopniveaupaaltjes van verhoging weg apo in 2012.
-Verwijderen draad achter nieka en inspectie saf 2,5.
Nog te doen:
-Doorgang over verbindingsbeek naar Puttegrond onderbreken.
-Gepaste kettingen aan barelen plaatsen.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Opgerolde draad achter nieka afvoeren.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 5-12-2020, 9 uur Krankebossen.
GrAlbert
Verslag werkdag GVKB 10-10-2020.
Aanwezigen: 7 werkers in bubbels, met mondmasker en 1,5m afstand.
Uitgevoerde werken:
-Rambomaaien, vrijzagen volledig wandelpad rondom.
-Herstellen, vernieuwen door vandalisme vernielde voorgevel kijkhut.
-Maaien japanse duizendknoop.
-Herstellen reling pompplaats kant Verelst.
-IPE ’s afvoeren naar H11 voor schilderen in deutz groen.
-Opruimen zwerfvuil.
Nog te doen:
-Verder afwerken voorgevel kijkhut + schilderen.
-Nog 1 bevestigingspunt maken reling pompplaats Verelst.
-Opstap kijkhut verbeteren.
-Info watervogels gebied terug in kijkhut aanbrengen.
-Antitankkanaal herstellen, ruimen.
-Leunigen plaatsen aan trap brugdek?
-Antislipdraad op traptreden aanbrengen?
Volgende werkdag: zaterdag 7 november 2020, 9h Hoge Beemortel.
GrAlbert



Verslag werkdag HB 5-9-2020.
Aanwezigen: 7 werkers vm, 5+1 nm
Uitgevoerde werken:
-Bosmaaien in en rond loods.
-Afbreken half dak loods oost en wand volledig rondom.
-Egaliseren door gemeente gesluikstortte straatgrind op evenementenplein.
-Ruimen op draad melkwei gevallen takken van bos Dr. CV.
-Afvoeren serreglas naar containerpark, 2de keer goede keer met mondmasker.
-Draagbalken op dak loods leggen voor plaatsen dakplaten, platen leggen nog afspreken.
Nog te doen:
-Nieuwe dakplaten leggen op loods.
-Afvoer hout over beek gevallen bomen bos dennenlaan-bos bosmans-gemeentegrond.
-Gepaste kettingen aan barelen plaatsen.
-Uitdraaien isolatoren en wegdoen onderste schrikdraden gele weg-nieka-apokant.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 10-10-2020, 9 uur GVKB.
GrAlbert


Verslag werkdag PB 8-8-2020.
Aanwezigen: 6 harde werkers ondanks hitte en corona.
Uitgevoerde werken:
-Vrijzetten en verlichten zuidkant poel, takken ophopen aan noordkant.
-Verlagen brugdek brug zuid.
-Plaatsen paal met welkombord welkom in Peulisbossen aan ingang brug zuid.
-Bosmaaien wandelpad waar nodig.
-Bosmaaien doorgang naar af te breken stal.
-Verwijderen en afvoeren ijzer af te breken stal.
Nog te doen:
-Plaatsen gebiedsbord.
-verder wegzagen amerikaanse eik.
-Vrijzetten aangeplantte eiken.
-Wegzagen bomenrij en overhangende takken perceelgrens kant pieperstraat.
-Afbreken vervallen stal in ocmw bos kant Nora T.
Volgende werkdag: 5-9-2020, 9h locatie nog te bepalen.
GrAlbert




Verslag werkdag HB 4-7-2020.
Aanwezigen: 7 werkers.
Uitgevoerde werken:
-Rambomaaien volledig wandelpad.
-Bosmaaieren onder raster rondom.
-Kapotgereden paal draadpoort dennenlaan vervangen en doorgang verbreden.
-2 kapotte palen van koeraster vervangen.
-Afgebroken overstap aan ingang wolzakken afvoeren.
-Planken in varkenspad vervangen.
Nog te doen:
-Paal vervangen en draden aan hoekpalen in orde brengen.
-wandelpad naast beek melkwei maaien.
-Schrikdraad aan poort dennenlaan verlengen en aansluiten.
-Aanspannen raster rondom.
-Afvoer hout over beek gevallen bomen bos dennenlaan-bos bosmans-gemeentegrond.
-Gepaste kettingen aan barelen plaatsen.
-Uitdraaien isolatoren en wegdoen onderste schrikdraden gele weg-nieka-apokant.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Knotten houtkant aan poel wei melkstal.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 8-8-2020, 9 uur Peulisbossen.
GrAlbert




Verslag werkdag HB 6-6-2020.
Aanwezigen: 8 harde werkers.
Uitgevoerde werken:
-9 kapotte palen van koeraster vervangen.
-Boskant gele weg Bosmans vrijmaken.
-Voorbereiding vernieuwen dak loods wei Bosmans.
-Verwijderen loshangend glas en rails met steunen vroegere schuifpoort loods.
-Nivelleren ingang poort dennenlaan.
Nog te doen:
-Afvoer hout over beek gevallen bomen bos dennenlaan-bos bosmans-gemeentegrond.
-Gepaste kettingen aan barelen plaatsen.
-Uitdraaien isolatoren en wegdoen onderste schrikdraden gele weg-nieka-apokant.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Afbraak overstap aan ingang wolzakken. (51°01’49.5″N 4°38’52.8″E)
-Knotten houtkant aan poel wei melkstal.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 4-7-2020, 9 uur Hoge Beemortel.
GrAlbert

Verslag werkdag KB 7-3-2020
Aanwezigen: 9 werkers, waarvan 1 halftijds, + 1 bezoeker beheerteam.
Uitgevoerde werken:
-Verzagen omgewaaide canada, afvoeren brandhout.
-Over gracht hangende bomen en takken noordoostkant verwijderd.
-Vrijmaken parking vijver.
-Omgewaaide spar, vrijzagen wandelweg.
-Takken uit gracht en wei zuid naar bos geruimd.
Nog te doen:
-Paaltjes zetten naast grachtoverzetten.
-Verder vrijmaken en ruimen grachten.
-Verwijderen exoten, amerikaanse vogelkers.
-Afzagen canada bomen rond vijver.
Volgende werkdag: zaterdag 4 april 2020, 9h Hoge Beemortel.
GrAlbert

Verslag werkdag PLTB 8-2-2020
Aanwezigen: 6 werkers
Uitgevoerde werken:
-Overhangende takken afzagen en verwijderen uit beek
moeraseikbos oost.
-Dunnen moeraseikbos.
-Extra Jagersschuilhut moeraseikbos afbreken.
-Zwerfvuil waaronder weeral zakken mosselschelpen verwijderen uit moeraseikbos.
-Inspectie en opruimen drugsbunker.
-Afzagen overhangende takken bosrand zuid Zwitserstraat.
-Vrijmaken gabarit wandelpad volledig rondom.
-Herstellen zitbank z-o.
Nog te doen:
-Verwijderen exoten, amerikaanse vogelkers.
-Wandelweg oost verbeteren ondergrond.
Volgende werkdag: zaterdag 7 maart 2020, 9h Krankebossen.
GrAlbert

Verslag werkdag PB 11-01-2020.
Aanwezigen: 7 harde werkers, 1 beetje later begonnen , 1 beetje vroeger weg.
Uitgevoerde werken:
-Wegzagen op wandelweg gevallen bomen.
-Vernieuwen brug noord + antislipdraad op brugdek.
-Wegzagen boven wandelweg gevaarlijk hangende bomen.
-Vrijzetten perceelsgrens kant Pieperstraat.
*Extra namiddag Rehaegenstraat:
-Snoeien over straat hangende takken.
-Wegzagen en ophopen omgewaaide bomen.
-Opruimen zwerfvuil in bos en langs straat.
Nog te doen:
-Verder vrijzetten poel.
-verder wegzagen amerikaanse eik.
-Vrijzetten aangeplantte eiken.
-Wegzagen bomenrij en overhangende takken perceelgrens kant pieperstraat.
-Afbreken vervallen stal in ocmw bos kant Nora T.
Volgende werkdag: zaterdag 8-2-2020, 9h Peultenbossen.
GrAlbert

Verslag werkdag KB 7-12-2019.
Aanwezigen: 5 werkers
Uitgevoerde werken:
-Verruimen parking vijver.
-Opsleunen toegangsweg krankebossen.
-Vrijzagen wandelweg.
-Opsleunen bomen in hooiland zuid.
-Vrijzetten gracht omgewaaide bomen.
Nog te doen:
-Paaltjes zetten naast grachtoverzetten.
-Verder vrijmaken en ruimen grachten.
-Verwijderen exoten, amerikaanse vogelkers.
-Afzagen canada bomen rond vijver.
Volgende werkdag: zaterdag 11 januari 2020, 9h Peulisbossen.
GrAlbert
Verslag werkdag HB 9-11-2019.
Aanwezigen: 6 harde werkers.
Uitgevoerde werken:
-Palen slaan voor houtwal wilgenrij wei Bosmans.
-Knotten wilgen langs verbindingsbeek wei Bosmans en in houtwal stapelen.
-Maaien en ophopen in en rond loods wei Bosmans.
-Verwijderen en afvoeren loshangend glas en slecht schrijnwerkhout loods.
Nog te doen:
-Afvoer hout over beek gevallen bomen bos dennenlaan-bos bosmans-gemeentegrond.
-Gepaste kettingen aan barelen plaatsen.
-Uitdraaien isolatoren en wegdoen onderste schrikdraden gele weg-nieka-apokant.
-Maken brug over beek tussen bos dennenlaan en bos melkwei.(51°01’43.6″N 4°38’57.8″E)
-Afbraak overstap aan ingang wolzakken. (51°01’49.5″N 4°38’52.8″E) -Knotten houtkant aan poel wei melkstal.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 7-12-2019, 9 uur Krankebossen.
GrAlbert


Verslag werkdag GVKB 5-10-2019.
Aanwezigen: 6 werkers.
Uitgevoerde werken:
-Maaien, vrijzetten volledig wandelpad rondom.
-Verlengen takkenwal aan poel.
-Wegzagen bomen-takken zuidkant poel.
-Sport(hal)
-Opruimen zwerfvuil.
-Maaien japanse duizendknoop.
-Herstellen reling pompplaats kant Verelst.
-Afvoeren plastic visserspaletten naar containerpark.
Nog te doen:
-Opstap kijkhut verbeteren.
-Info watervogels gebied in kijkhut aanbrengen.
-Antitankkanaal herstellen, ruimen.
-Leunigen plaatsen aan trap brugdek?
-Antislipdraad op traptreden aanbrengen?
-IPE ’s weg doen
Volgende werkdag: zaterdag 9 november 2019, 9h Hoge Beemortel.


Verslag werkdag PB 07-09-2019
Aanwezigen: 5, waarvan 1 halftijds.
Uitgevoerde werken:
-Vrijmaken met bosmaaier wandelpad rondom.
-Vrijzetten aanplant zuid.
-Wegzagen op wandelweg gevallen bomen.
-Ophopen takken, afsluiten doorgang zuid wei jager.
-Snoeien overhangende takken Rehaegenstraat.
Nog te doen:
-Verder vrijzetten poel.
-verder wegzagen amerikaanse eik.
-Vrijzetten aangeplantte eiken.
-Wegzagen bomenrij en overhangende takken perceelgrens kant pieperstraat.
-Afbreken vervallen stal in ocmw bos kant Nora T.
Volgende werkdag: 5-10-2019, 9h GVKB.
GrAlbert


Verslag werkdag PLTB 10-8-2019
Aanwezigen: 7 werkers
Uitgevoerde werken:
-Parking maaien, zwerfvuil verzamelen en overhangende takken snoeien en ophopen.
-Afsluitbare slagboom plaatsen ingang noordoost kant duivelshoek.
-Overhangende bomen, takken afzagen en verwijderen uit beek moerasbos oost.
-Verwijderen vervallen jagersschuilhutten.
-Zwerfvuil (vooral golfplaten en mosselschelpen) verwijderen uit moerasbos.
-Afvoer zwerfafval naar containerpark.
Nog te doen:
-Verder afwerken nieuwe toegangspoort.
-Extra Jagersschuilhut moerasbos afbreken.
-Bijwerken gabarit wandelwegen.
-Zwerfvuil uit gans gebied.
-Verwijderen exoten, amerikaanse vogelkers.
-Wandelweg oost verbeteren ondergrond.
Volgende werkdag: zaterdag 7 september 2019, 9h Peulisbossen.
GrAlbert

Verslag werkdag HB 6-7-2019.
Aanwezigen: 5 werkers vm, 4 werkers nm.
Uitgevoerde werken:
-Verwijderen onderste schrikdraad gele weg.
-Onderste schrikdraad van gele weg herplaatsen langs wolzakkenleibeek naast brug bos melkwei.
-Brug noord nieuwe biels steken, antiworteldoek plaatsen en hakselhout opvoeren.
-Omgestormde boom uit bos 532F van wandelpad doorzagen in rollen.
-Maaien onder raster rondom.
-Gevaarlijke tak naast brug noord uit boom trekken met deutz en verzagen.
-23 palen vastkloppen, isolatoren plaatsen, draden vernieuwen en aanspannen.
Nog te doen:
-Afvoer hout over beek gevallen bomen bos dennenlaan-bos bosmans-gemeentegrond.
-Gepaste kettingen aan barelen plaatsen.
-Uitdraaien isolatoren en wegdoen onderste schrikdraden gele weg-nieka-apokant.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Afbraak overstap aan ingang wolzakken. (51°01’49.5″N 4°38’52.8″E)
-Knotten houtkant aan poel wei melkstal.
-Knotten wilgen langs verbindingsbeek wei Bosmans.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 10-8-2019, 9 uur Peultenbossen.
GrAlbert
Verslag werkdag PB 8-6-2019.
-AFGELAST door TV, géén vervangdag voorzien.
Verslag werkdag GVKB 4-5-2019.
Aanwezigen: 5 werkers.
Uitgevoerde werken:
-Maaien, vrijzetten volledig wandelpad rondom.
-Maaien japanse duizendknoop.
-Verlengen takkenwal aan poel.
-Wandelpad poel traject bepalen, afboorden.
Nog te doen:
-Opstap kijkhut verbeteren.
-Info watervogels gebied aanbrengen.
-Antitankkanaal herstellen, ruimen.
-Reling pompplaats kant Verelst verbeteren
-Leunigen plaatsen aan trap brugdek?
-Antislipdraad op traptreden aanbrengen?
-Takkenwal poel verlengen.
-Plastic paletten naar containerpark
-IPE ’s weg doen.
Volgende werkdag: zaterdag 8 juni 2019, 9h Peulisbossen.
Verslag werkdag HB 6-4-2019.
Aanwezigen: 5 werkers.
Uitgevoerde werken:
– Wegzagen op raster gevallen bomen in bos dennenlaan naast krekelbeek.
– 2 hoekpalen vervangen in bos dennenlaan .
– 2 omgestormde bomen verzagen in wei Bosmans .
– Afvoer 1 kar hout .
Nog te doen:
– Kapotte draden herstellen.
– Poort melkwei herstellen.
– Afvoer hout over beek gevallen bomen bos dennenlaan-bos bosmans-gemeentegrond.
– Gepaste kettingen aan barelen plaatsen.
– Uitdraaien isolatoren en wegdoen onderste schrikdraden gele weg-nieka-apokant.
– Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
– Afbraak overstap aan ingang wolzakken. (51°01’49.5″N 4°38’52.8″E) – Knotten houtkant aan poel wei melkstal.
– Knotten wilgen langs verbindingsbeek wei Bosmans.
– Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 5-5-2019, 9 uur Grote Vijver van Klein Boom.
Verslag werkdag KB 9-3-2019.
Aanwezigen: 5 werkers
Uitgevoerde werken:
-Wegzagen takken rondom en ruimen kleine poel.
-Vrijmaken en ruimen gracht A69/B noord .
-Studie industriële archeologische opgravingen.
Nog te doen:
-Verder vrijmaken en ruimen gracht.
-Verwijderen exoten, amerikaanse vogelkers.
-Afzagen canada bomen rond vijver.
Volgende werkdag: zaterdag 6 april, 9h Hoge Beemortel.

Verslag werkdag HB 9-2-2019.
Aanwezigen: 7 werkers.
Uitgevoerde werken:
-Draad plaatsen naast beek melkwei vanaf brug naar oost.
-Balken van jagers over beek melkwei wegdoen.
-Onderste draad melkwei oost verwijderen, middelste draag verlagen. -Draad verwijderen naast wei nieka.
-Verwijderen 2 overstappen aan gele weg.
-Niet zo veel gelameerd.
Nog te doen:
-Kapotte draden herstellen.
-Poort melkwei herstellen.
-Afvoer hout over beek gevallen bomen bos dennenlaan-bos bosmans-gemeentegrond.
-Gepaste kettingen aan barelen plaatsen.
-Uitdraaien isolatoren en wegdoen onderste schrikdraden gele weg-nieka-apokant.
-Maken brug over beek tussen bos dennenlaan en bos melkwei. (51°01’43.6″N 4°38’57.8″E)
-Afbraak overstap aan ingang wolzakken. (51°01’49.5″N 4°38’52.8″E) -Knotten houtkant aan poel wei melkstal.
-Knotten wilgen langs verbindingsbeek wei Bosmans.
-Grachtoverstap achter nieka.
Volgende werkdag: zaterdag 9-3-2019, 9 uur Krankebossen.

Verslag werkdag PB 12-01-2019
Aanwezigen: 5.
Uitgevoerde werken:
-Vrijmaken wandelpad rondom.
-Afzagen omgewaaide en gevaarlijk hangende bomen centrale toegangsweg.
-Klieven en afvoeren 2m³ brandhout.
Nog te doen:
-Verder vrijzetten poel.
-verder wegzagen amerikaanse eik.
-Vrijzetten aangeplantte eiken.
-Wegzagen bomenrij en overhangende takken perceelgrens kant pieperstraat.
-Afbreken vervallen stal in ocmw bos kant Nora T.
Volgende werkdag: 9-2-2019, 9h Hoge Beemortel.
